interventi infrastrutture urbane Venezia Cannaregio calle del Forno

intervento concluso

calle del Forno

commessa 356

committente Comune di Venezia
importo di gara 113.620,52 euro
inizio-fine lavori marzo 2001 - giugno 2001
responsabile intervento arch. Michele Regini
direttore tecnico ing. arch. Ivano Turlon
progetto arch. Michele Regini
direttore dei lavori arch. Michele Regini
coordinatore sicurezza in fase di progettazione ed esecuzione arch. Claudio Bianchi
impresa esecutrice Frison costruzioni srl
lavori di risanamento e rialzo pavimentazione, riordino sottoservizi, risanamento igienico-sanitario

L'intervento in calle del Forno per il rialzo della pavimentazione è conseguente ai lavori realizzati nell'insula del Ghetto. Già nell'aprile 1999, appena completati i lavori nell'insula, il consiglio di quartiere richiedeva all'amministrazione comunale un primo intervento nella calle. Vi era infatti la necessità di collegare, in caso di acqua alta, la fondamenta degli Ormesini alla fondamenta della Sensa, garantendo uno sbocco agevole per raggiungere l'ospedale Fatebenefratelli.
Pavimentata in masegni di trachite, posati a giunto fugato, la calle è lunga 71 m e larga in media 2,2 m; su essa si aprono 35 soglie e insistono 34 forine per la raccolta delle acque meteoriche.
Rilevate le quote esistenti di esondazione (tra +105 e +115 cm), il progetto ha previsto il raggiungimento al di sotto della soglia delle porte di una quota minima di +110 cm, con una fascia centrale, larga circa 60 cm, posta a quota superiore (+115 cm), raccordandosi così alla fondamenta degli Ormesini, rialzata tra +110 e +115 cm.
Per le tre soglie coinvolte dalle operazioni di rialzo si è proceduto, senza intervenire sugli architravi né sui pavimenti interni, con l'installazione nelle singole unità immobiliari di un pozzetto sifonato (dotato di pompa elettrica e di valvola di non ritorno) per la raccolta delle acque invasive, allacciato alla rete per lo smaltimento delle acqua meteoriche. Esternamente una cordonata in pietra calcarea impedisce il percolamento delle acque piovane ed evidenzia la differenza di livello.
Contemporaneamente sono state sostituite le condotte dell'acquedotto e si è proceduto al ripristino funzionale della rete fognaria.

i numeri
pavimentazione 154 mq
fognature 71 m

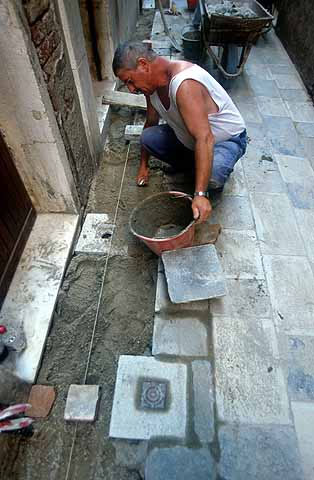

immagine durante la posa della pavimentazione in calle del Forno
